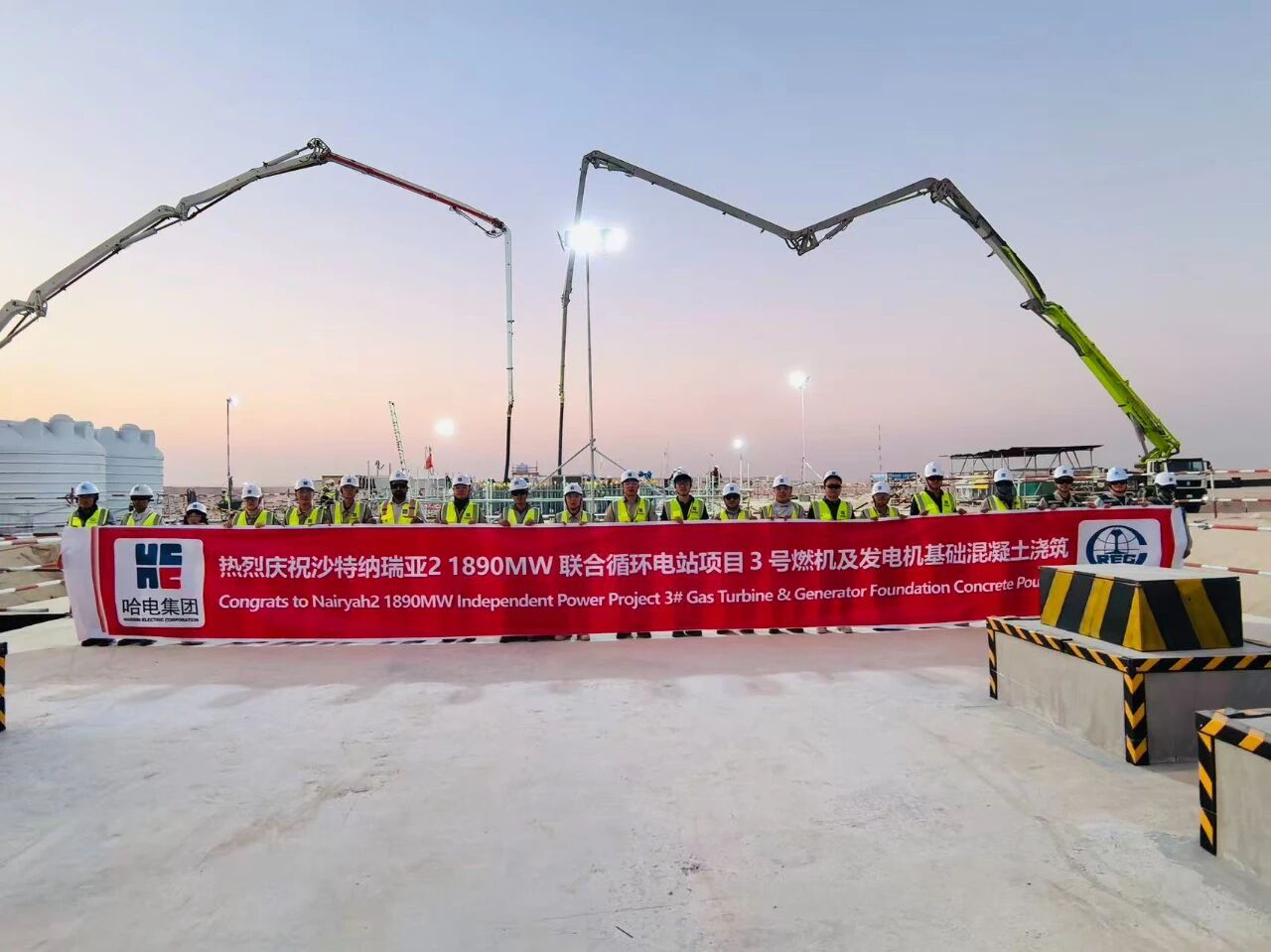

在舉國歡慶中秋佳節之際,哈電國際沙特納瑞亞2項目現場再傳捷報。繼10月2日順利完成2號燃機及發電機基礎混凝土澆筑后,經過數日奮戰,10月7日又成功完成3號燃機及發電機基礎混凝土澆筑工作,以實干獻禮中秋佳節。
2號燃機及發電機基礎澆筑完成后,項目團隊迅速將工作重心轉向3號燃機及發電機。施工現場沒有絲毫松懈,各專業隊伍緊密配合,施工環節環環相扣。在2號基礎進入養護階段的同時,3號基礎的施工已全面展開:埋件安裝精準就位,模板加固牢靠穩固,各項工作有條不紊,為后續混凝土澆筑做好了充分準備。
在3號燃機及發電機基礎的施工過程中,項目部始終將質量控制放在首位。特別是在埋件安裝環節,項目部積極協調西門子工代進行嚴格驗收。經過細致檢查,所有埋件安裝精度均符合高標準要求,一次性順利通過驗收,為后續工序順利開展提供了保障。在混凝土澆筑階段,項目部對混凝土配合比、坍落度、入模溫度及振搗等各個環節進行全程監控,質量完全受控。
隨著3號燃機及發電機基礎澆筑的圓滿完成,納瑞亞2項目實現了一個重要的里程碑——主機島區域單循環部分所有零米層以下的大體積混凝土澆筑已全部完成。這標志著項目主體結構的地下部分施工取得了重大進展,為后續燃機、發電機、余熱鍋爐等核心設備的安裝工作創造了至關重要的先決條件,也為項目整體進度的穩步推進奠定了堅實基礎。
